家づくりのステップ 佐七の家ができるまで

大きなお金と大切な時間をかけて行う家づくり。ご家族をはじめたくさんの人が関わるわけですから、家づくりの 大まかな流れは頭に入れておきたいですね。「佐七の家ができるまで」の標準的な流れをご紹介します。

※ご紹介しているお支払いのタイミングや割合は一般的な場合です。お客さまと相談しながら進めていきます。

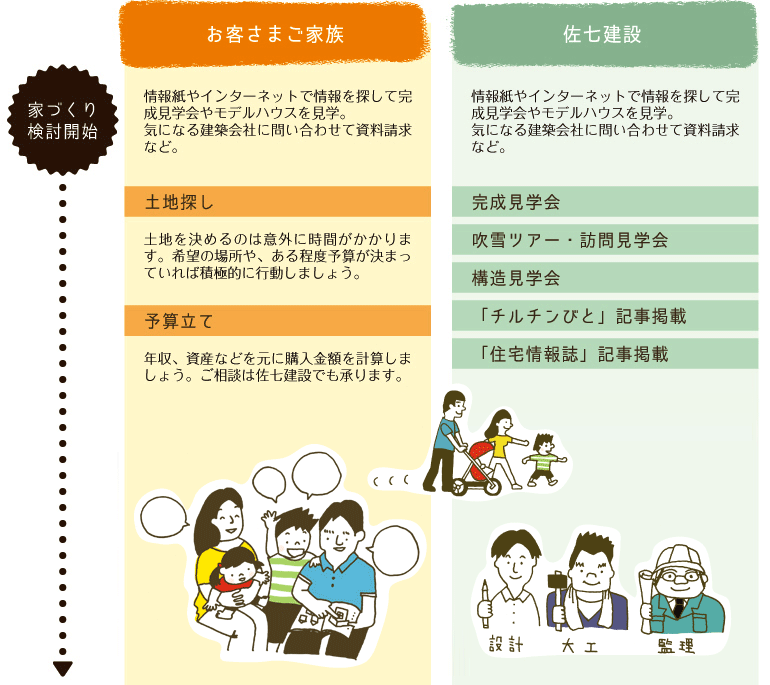

お客さまと佐七の出会い

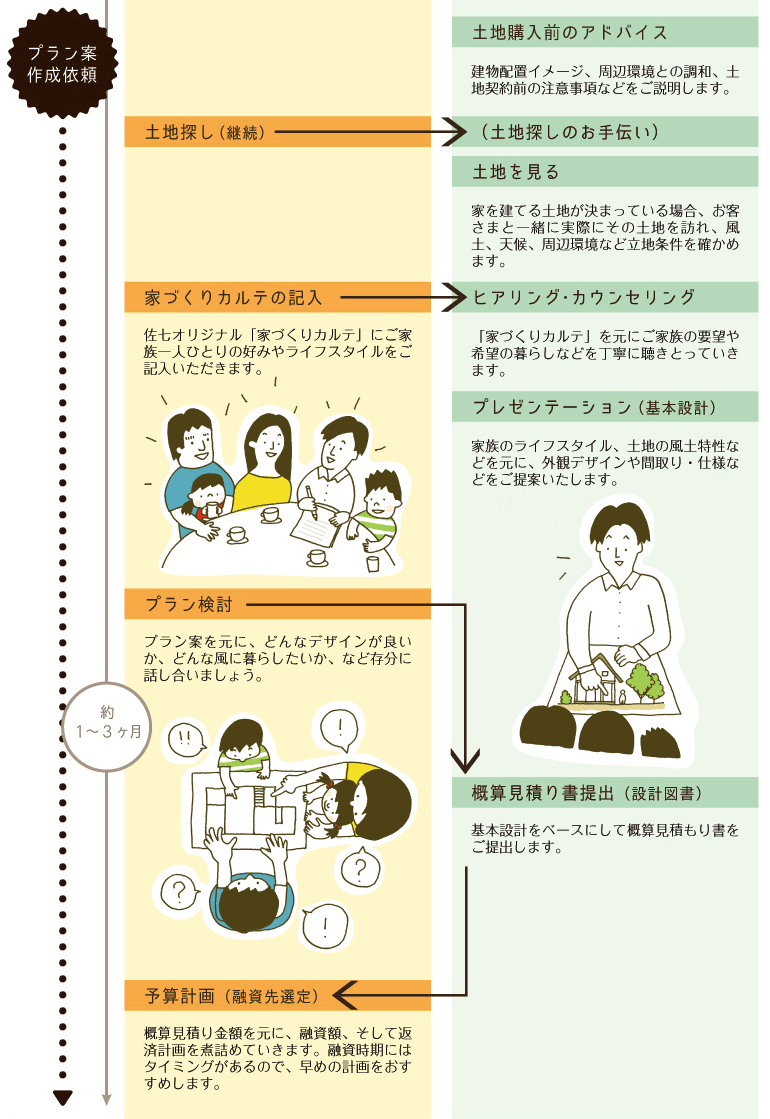

設計契約お客さまと佐七との最初の契約となります。

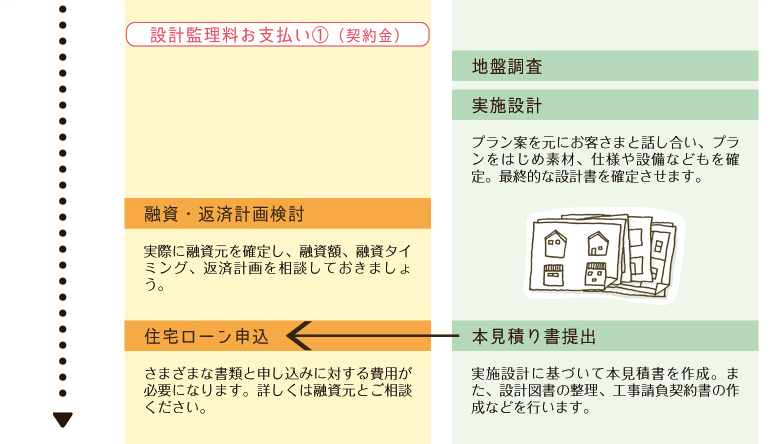

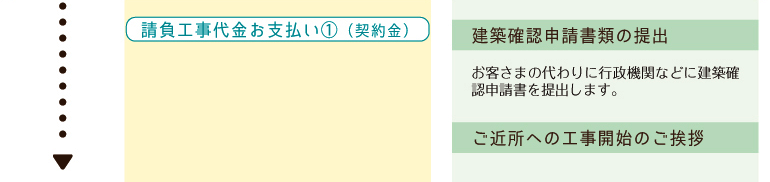

本契約(工事請負契約締結)最初のお支払いのタイミングが訪れます。

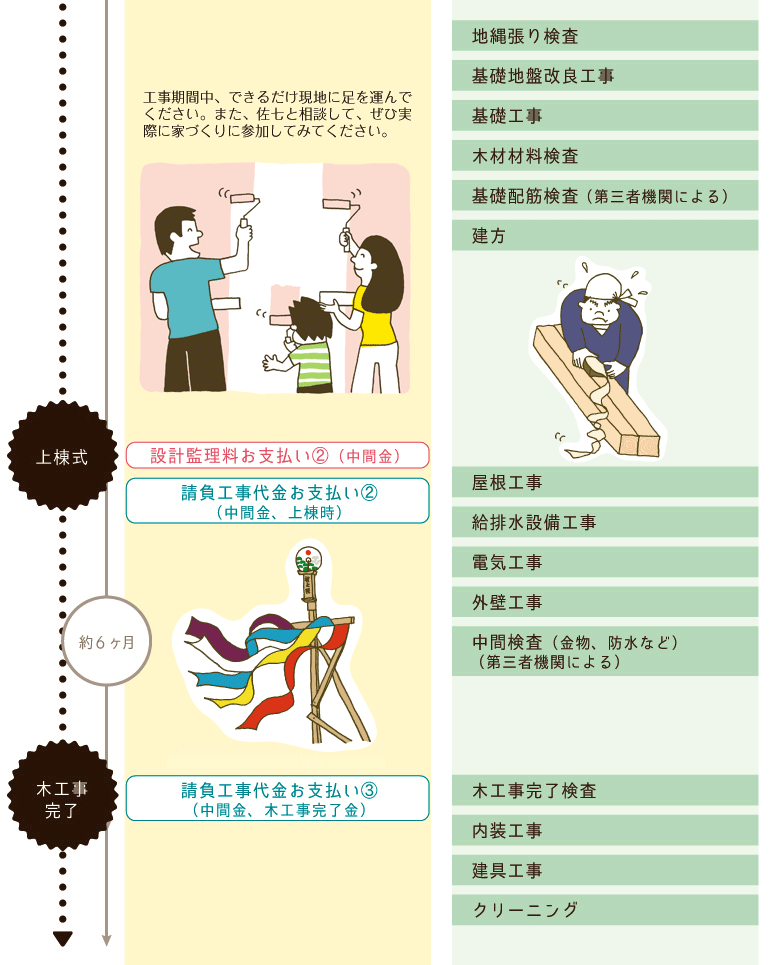

地鎮祭・着工現場での家づくりがスタートします!

完成お客さま立ち会いのもと、最終的な仕上がり、不具合を確認します。

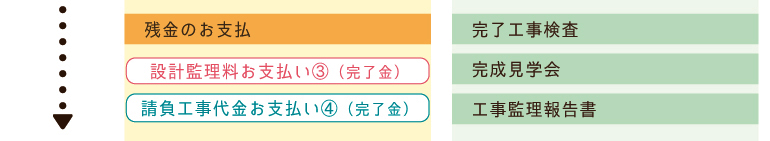

お引き渡しこれから定期点検やメンテナンスなど、お客さまと佐七との本当のお付き合いが始まります。
